31 Ocak 2011 Pazartesi

31 Ocak 2011, Pazartesi

CELİK İMALAT

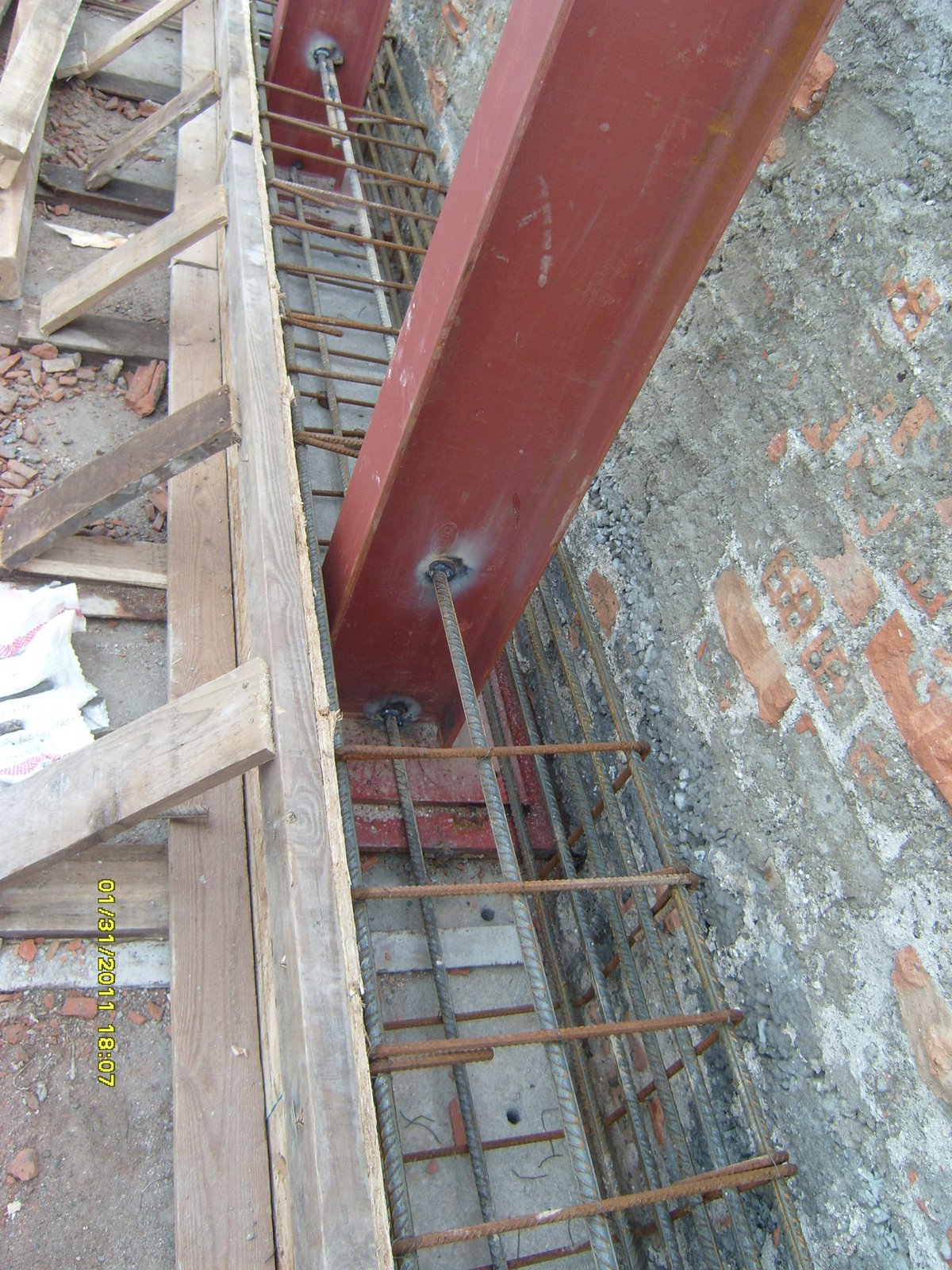

* D514-515-516 mahallerinin IPE120 döşeme volta kirişlerinin
yenilenmesi işi tamamlandı.

HATIL İMALATI
* A aksı - 1-3-3 aksları arasındaki beton atıldı.
* B aksı hatıl kalıbı tamamlandı.

DÖŞEME İMALATI
* 3. kat D303 döşemesinin kalıbı çakılıp betonu atıldı.
* 3. kat duvar altı hatılının kalıbı çakıldı, betonu atıldı.

SU DEPOSU
* Su deposunun perdelerinin takviyeleri yapıldı, betona hazır hale getirildi.

DUVAR İMALATI
* Katlara tuğla taşınması yapılıyor.

29 Ocak 2011 Cumartesi

28 Ocak 2011, Cuma

\
Çelik İmalat:

  • B aksı üzerindeki kolonların tamamının montajı tamamlandı.
  • 5. kat D514,D515,D516 döşemelerinin IPE 120 profillerinin çürümüş olması sebebbiyle yerlerinden sökülüp yerine yenilerinin montajına başlandı.
  • 3. kat çalışma odasının döşemesinin IPE 120 kirişleri yenilendi
Yıkım Söküm işleri:
  • 5. kat D514,D515,D516 bölümlerinin döşemelerinin kırımı yapıldı.
  • 5. kattan cuvallanan molozlar arka bahcede depolandı.

Hatıl İmalatı:

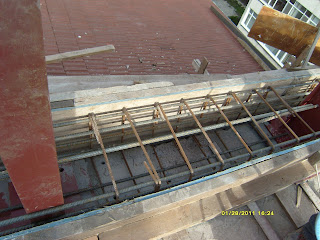

  • A aksı 1 /3-3 Aksları arası hatıl demir montajı yapıldı ankrajları tamamlandı.
  • B aksı 1 / 3-3 aksları arası kalıbı tamamlandı.
  • Demirmontaj hazırlığı yapıldı.
  • Ankraj delikleri açıldı.

Duvar imalatı:

  • Asansör bölgesinin duvar örümüne devam edildi.
  • 1 kat banyo penceresi kot yükseltilmesi yapıldı.

28 Ocak 2011 Cuma

27 Ocak 2011, Perşembe


  • 6. kat B aksı 5. ve 7 . akslar arası 4.5 mt uzunluğunda 2*IPE 240 taşıyıcı kirişin imalatı yapıldı.
  • 3 adet HEA 240 kolon montajı yapıldı.
  • 5. kat döşeme temizliği yapılıp kırımına başlandı.
  • 5.kat hatıl imalatına başlandı.A aksı 3-3 ve 1-1 aksları arası kalıbı çakıldı.etriyeleri hazırlandı.Ankraj delikleri delinmeye başlandı.
  • Asansör duvarı örümüne başlandı.
  • 1. kat büyük daire salon ara duvar lentosu yapıldı.

26 Ocak 2011 Çarşamba

26 Ocak 2011, Çarşamba


  • 5. Kat molozları çuvallanıp bahçeye depolandı.
  • 8m3 moloz şantiye dışına gönderildi.
  • 22/01/11 tarihinde detayı gelen 6.kat kolon altı kiriş imalatı yapıldı.
  • 1. kat salon ön cephe duvarı örüldü. Kırılacak olan duvar kırılarak molozu çuvallandı.
  • Asansör duvarının yerinin telorası çakıldı.
  • 5. kat duvarlarının nemli olması nedeniyle sargı çalışması yapılamadı.

17 Ocak 2011 Pazartesi

Celik kolon montaji

Siraselviler tarafindaki 11 adet kolonun montaji tamamlandi. 20 adet kolon montaji daha yapilacak.
